Concluyó el mantenimiento mayor (Overhaul) de la unidad 2 de la hidroeléctrica Paute Molino, tras más de 20 años desde su última intervención de este tipo, informó la Corporación Eléctrica del Ecuador (Celec).
Paute Molino es la central más grande del Complejo Hidroeléctrico Paute Integral y la segunda de mayor capacidad instalada de Ecuador, con 1.100 megavatios (MW). Tiene 10 unidades de generación, cinco corresponden a la fase AB, con 105 MW cada una, y la otra mitad de la fase C, con 115 MW cada una.
El mantenimiento se ejecutó en 46 días en la unidad 2 de 105 MW y luego de terminar los trabajos, fue declarada disponible por el Operador Nacional de Electricidad (Cenace).
De acuerdo con la Celec, las labores incluyeron la revisión integral de sus principales componentes y la renovación de elementos esenciales para preservar su funcionamiento, reducir riesgos operativos y prolongar su vida útil.

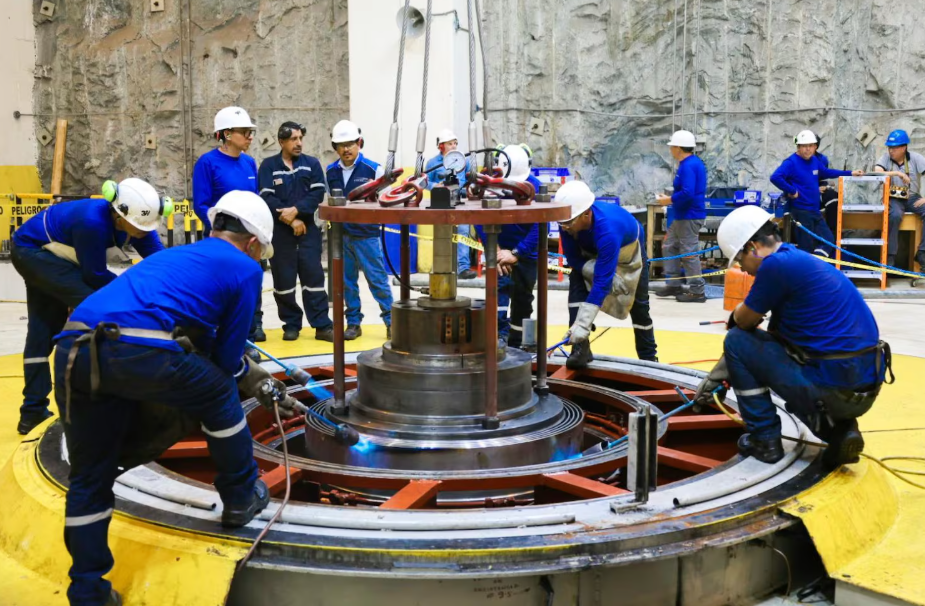

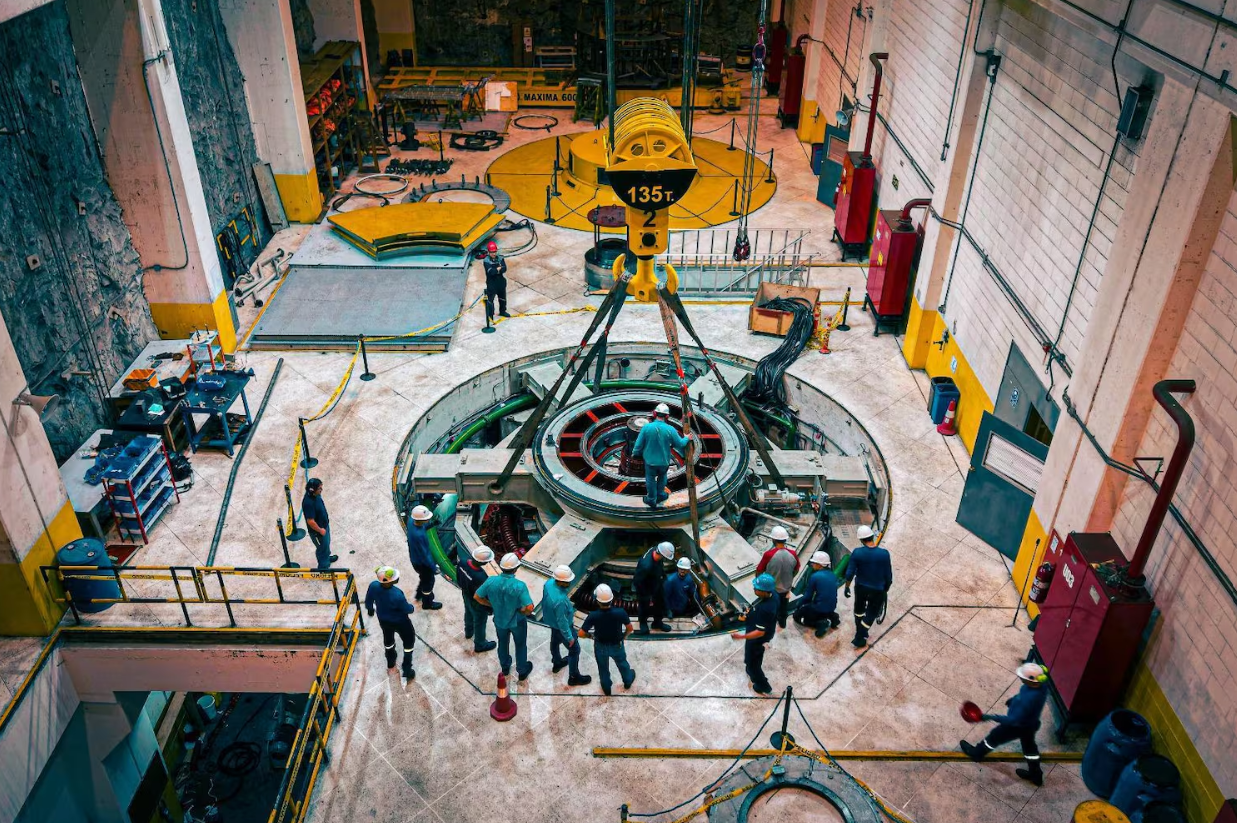

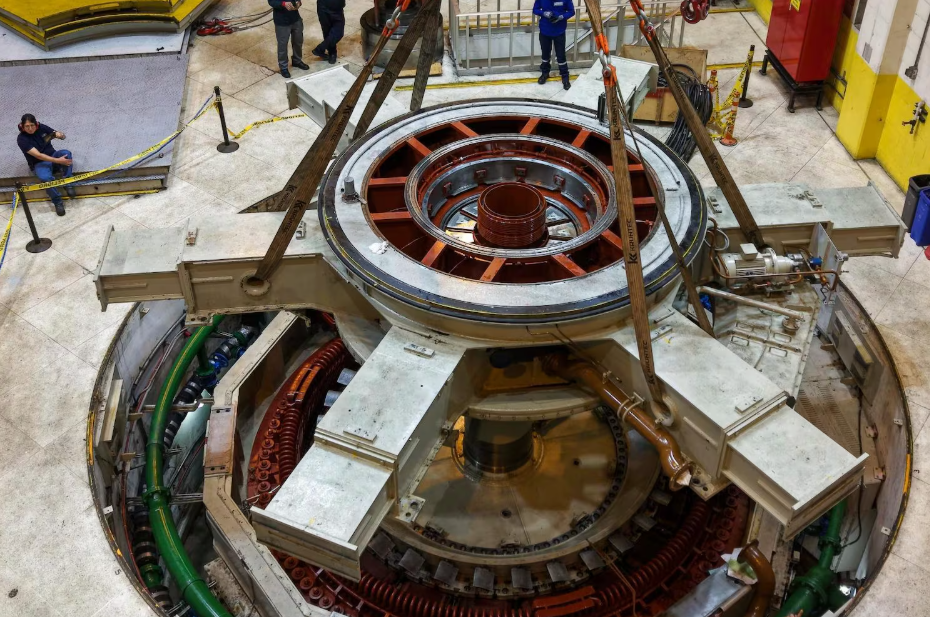

Como parte de las trabajos realizaron el desmontaje del rotor, de más de 200 toneladas, para acceder al estator; reemplazaron barras y sensores de temperatura; reacuñado del estator; mantenimiento de conexiones eléctricas; y sustituyeron el intercambiador de calor del cojinete de la turbina.
En el mantenimiento intervinieron los técnicos de Celec Sur, del Centro de Investigación y Reparación de Turbinas (CIRT) y especialistas de la empresa fabricante VOITH. Las labores se ejecutaron bajo los parámetros técnicos establecidos y de acuerdo con las recomendaciones del fabricante.
La Corporación indicó que la ejecución de este Overhaul se enmarca en el plan de mantenimientos programados, orientado a garantizar el buen funcionamiento de los equipos y mantener la confiabilidad operativa de las centrales de generación.
“Con estas acciones, el Gobierno nacional, a través de Celec EP, mantiene su infraestructura de generación y contribuye a un suministro eléctrico más confiable para los hogares y las actividades productivas”, enfatizó la empresa pública el martes, 27 de octubre de 2026.
